Reconstruire le temple : 1 500 places pour une communauté de trente ans

L’ancien temple était un hangar de tôles sur charpente en bois. L’église portait sa reconstruction depuis une dizaine d’années ; elle a pris la décision en juillet 2026. Le chantier est ouvert, la première pierre est posée, l’achèvement est prévu en août 2028.

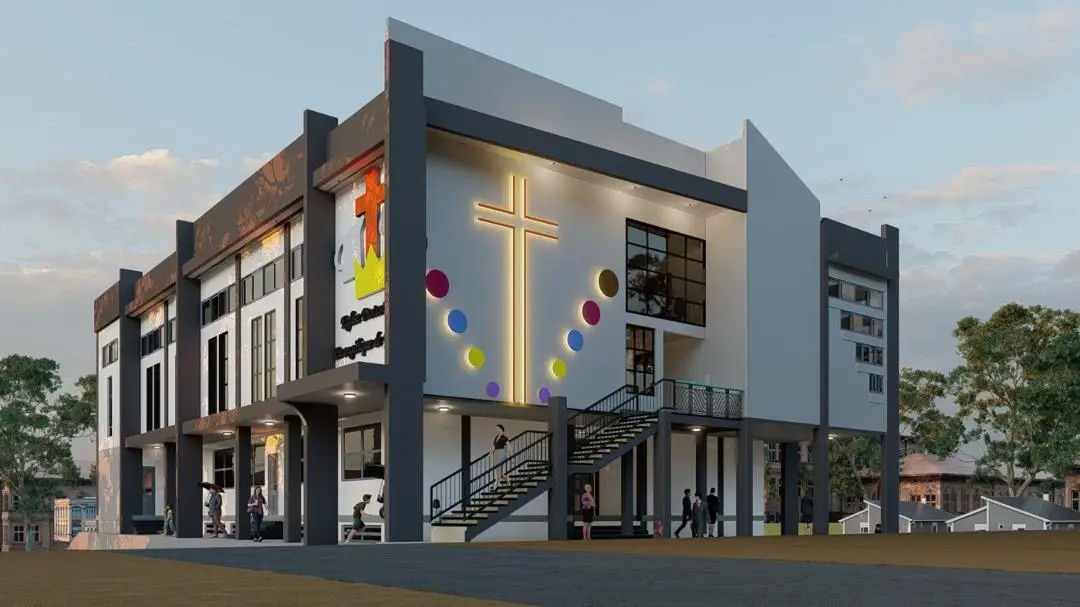

Vue de conception de la façade principale du futur temple, bâtiment à deux niveaux avec une grande croix lumineuse
Vue de la façade principale du futur temple (conception : équipe technique du Département Projet, architecte n° 234 ONAG)
Avancement du chantierGalerieTransparence et rapportsQuestions fréquentesSoutenir

Pourquoi

Un temple devenu trop petit et trop fragile

Le temple que l’église occupait depuis les années 1990 était un hangar : une couverture en tôles posée sur une charpente en bois, des murs à claustras, des rangées de bancs en bois. Embelli au fil des ans, il ne permettait plus d’accueillir dignement une assemblée qui a décuplé depuis le premier culte du 25 janvier 1993, ni de garantir la sécurité de près d’un millier de personnes réunies sous une charpente en bois lors des grandes fêtes.

Le dimensionnement retenu répond à trois constats : la fréquentation ordinaire, de l’ordre de cinq cents personnes, dépassait déjà la capacité de l’ancien hangar ; les grandes fêtes réunissent près d’un millier de personnes ; l’église continue de croître, avec cinq cellules de prière à Conakry et trois communautés en périphérie dont les fidèles rejoignent l’église centrale pour les grandes célébrations.

Intérieur de l’ancien temple : charpente en bois, couverture en tôles, bancs en bois
L’ancien temple : charpente en bois, couverture en tôles, un hangar devenu trop petit pour l’assemblée

La décision

Juillet 2026 : l’église franchit le pas

L’église porte ce projet depuis une dizaine d’années. Un premier Département Projet, dirigé par M. David Kolié, a mandaté une équipe de conception issue de la communauté. Les plans ont été achevés en mai 2026, le devis arrêté le 30 juin 2026. En juillet 2026, le Comité local de gestion a pris la décision : démolition de l’ancien temple à la mi-juillet, installation d’un hangar métallique provisoire et d’une clôture de chantier, début des fouilles.

Le samedi 15 août 2026, la première pierre a été posée dans la cour de l’église, en présence du Président du Comité Exécutif National de l’EPEG, de la chargée des affaires chrétiennes du Secrétariat général des affaires religieuses, des autorités civiles et religieuses invitées et de plusieurs centaines de fidèles. Le permis de construire a été obtenu auprès du Guichet unique du permis de construire.

Coupure du ruban par les autorités lors de la pose de la première pierre
Pose de la première pierre, 15 août 2026 : coupure du ruban

Lire le récit de la cérémonie

Le programme

Un bâtiment simple, lumineux et solide

Le projet comprend un temple à deux niveaux de 1 500 places assises, organisé autour d’un principe simple : la Parole au centre. Au rez-de-chaussée, 900 places regardent toutes vers la chaire, avec l’espace de la chorale, la place des Servantes, deux bureaux, un local technique et des toilettes. À l’étage, 600 places sur des gradins en mezzanine entourent la nef sur trois côtés, avec trois bureaux et des sanitaires. Une cave abrite le stockage et les archives. La lumière naturelle entre par de grandes baies verticales et horizontales orientées nord-sud.

Choix constructifs

  • Fondations sur semelles isolées et longrines en béton armé ancrées à 1,50 m sur le bon sol.
  • Structure en béton armé (poteaux, poutres, chaînages, dalles, escaliers) ; murs en agglos de ciment enduits et peints.
  • Charpente métallique et tôles bacs ; faux plafond en staff.
  • Menuiseries extérieures en aluminium vitré, portes intérieures en bois massif, portes de service et garde-corps en métal.
  • Sols en grès cérame ; électricité encastrée ; plomberie des sanitaires aux deux niveaux.

L’équipe de conception et de suivi

La conception et le suivi des travaux sont assurés par une équipe technique issue de l’église, sous la responsabilité de l’architecte Faya Philippe Koundouno, inscrit à l’Ordre National des Architectes de Guinée sous le numéro 234, avec les architectes Elie II Tolno, Samuel Leno et Enock Baba Kamano, l’ingénieur Faya Albert Kamano, chef de chantier, et les ingénieurs Sâa Abou Koundouno, Hawa Ruth Kamano, Lansana Kamano et Jean Fernand Leno.

  • Vue de conception de la nef depuis l’entrée, mezzanine sur trois côtés

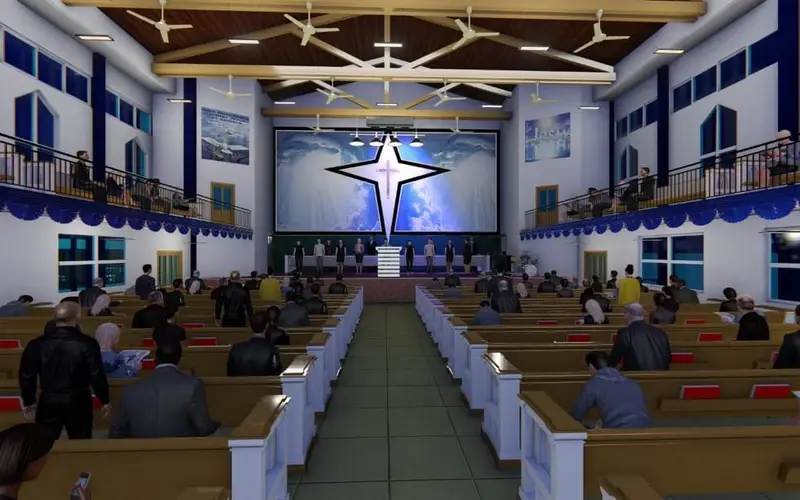

    La nef vue de l’entrée (vue de conception)
  • Vue de conception de la mezzanine et de ses gradins

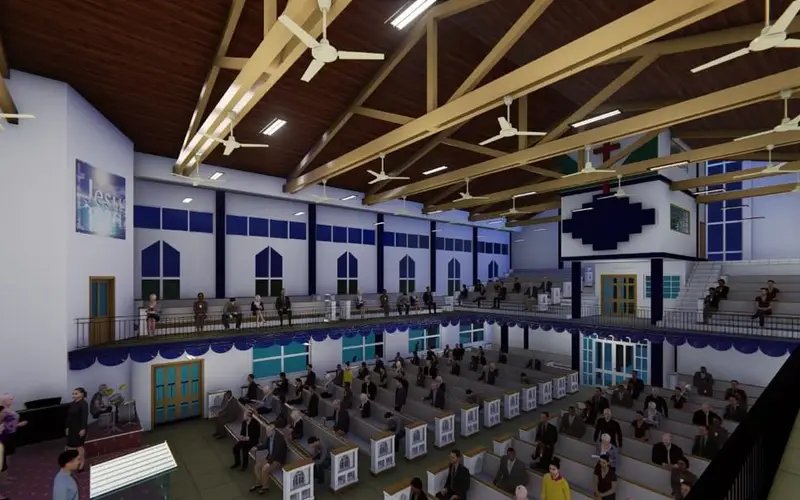

    La mezzanine et les gradins
  • Planche d’architecte de la façade principale

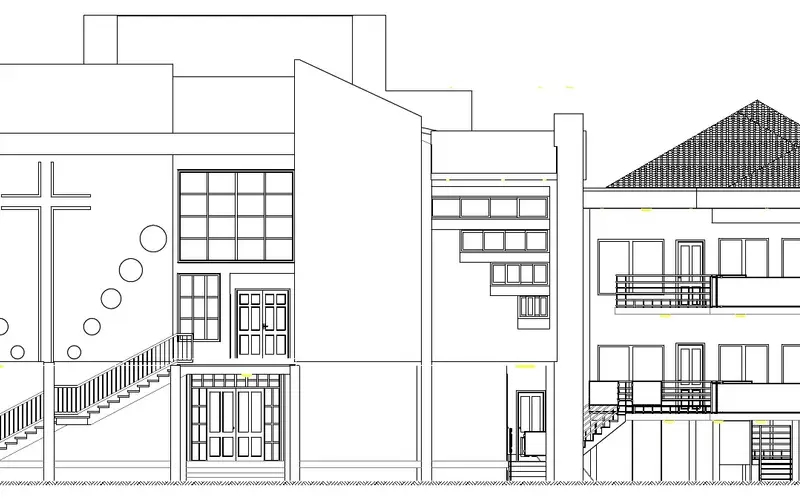

    Façade principale (planche n° 1 du 6 mai 2026)
  • Plan du rez-de-chaussée

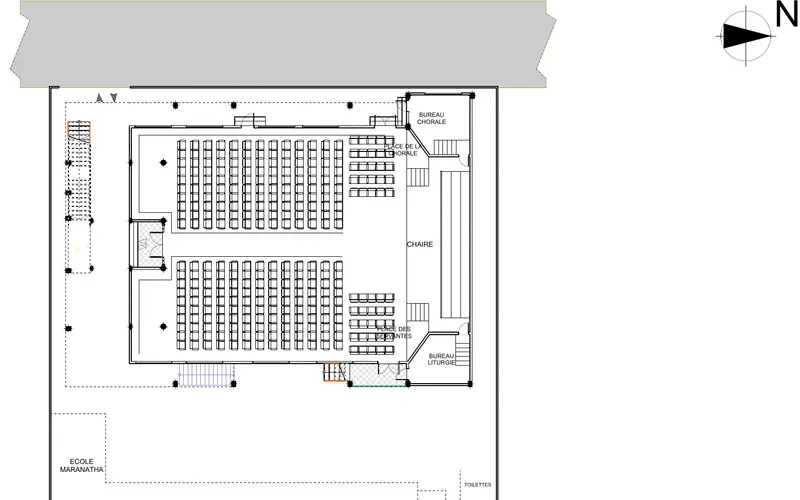

    Plan du rez‑de‑chaussée : nef de 900 places
  • Plan du premier étage

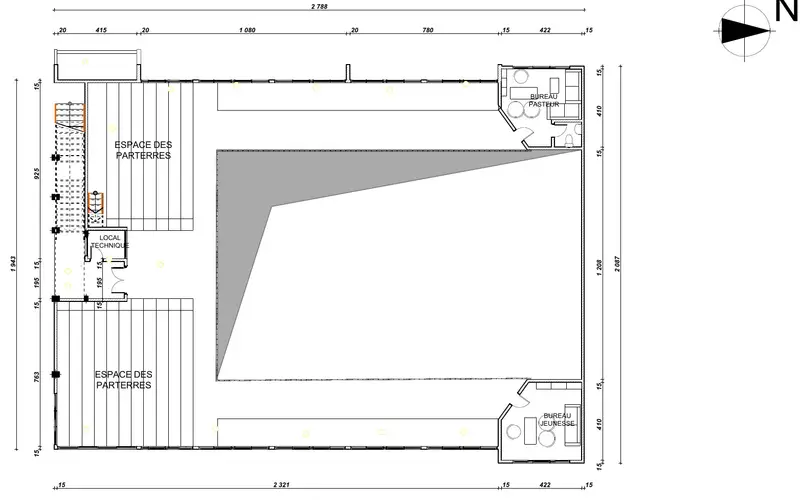

    Plan du premier étage : 600 places en gradins

Toutes les vues et les plans

Le calendrier

Trois tranches, vingt-quatre mois

Tranche 1

Gros œuvre et mise hors d’eau

Septembre 2026 à septembre 2027

5,62 milliards FG

Résultat : bâtiment clos et couvert

Lots 0, 1, 2, 3, 4, 5, 6

Tranche 2

Second œuvre et équipements

Octobre 2027 à mars 2028

1,48 milliards FG

Résultat : temple utilisable pour le culte

Lots 7, 8, 9, 10, 11, 12

Tranche 3

Aménagements extérieurs

Avril à août 2028

202 millions FG

Résultat : site achevé, inauguration

Lots 13, 14

  1. Juillet 2026Démolition de l’ancien temple et installation du chantier (réalisé)
  2. 15 août 2026Pose de la première pierre (réalisé)
  3. Décembre 2026Terrassement et fondations achevés, cave en cours
  4. Juin 2027Structure en béton armé et maçonnerie des deux niveaux achevées
  5. Septembre 2027Charpente et couverture posées : bâtiment clos et couvert (fin de la tranche 1)
  6. Mars 2028Second œuvre achevé : temple utilisable (fin de la tranche 2)
  7. Août 2028Réception et inauguration (fin de la tranche 3)

Le coût

7 307 672 243 FG, lot par lot

Devis quantitatif et estimatif de l’architecte du 30 juin 2026. Matériaux et fournitures 5 413 090 550 FG, puis trois majorations : main d’œuvre 25 %, études, contrôle et suivi 7 %, transports et imprévus 3 %. Le coût complet d’un lot est son montant de matériaux majoré de ces trois taux. Chaque lot peut être pris en charge par un partenaire.

LotDésignationTrancheCoût complet (FG)
Lot 0Installation et repli de chantier127 000 000
Lot 1Démolition et évacuation des gravats135 030 880
Lot 2Terrassement199 689 400
Lot 3Fondations et béton de sol11 252 262 025
Lot 4Cave (stockage et archives) : élévation et dalle1783 607 500
Lot 5Structure et maçonnerie en élévation12 911 167 000
Lot 6Charpente et couverture1513 128 250
Lot 7Plafonds2360 247 500
Lot 8Menuiseries métalliques, bois et aluminium2198 450 000
Lot 9Électricité2249 750 000
Lot 10Plomberie et sanitaires2195 750 000
Lot 11Revêtements2376 501 500
Lot 12Peinture2103 568 625
Lot 13Aménagements extérieurs : rénovation de la clôture3115 200 563
Lot 14Aménagements extérieurs : pose de dallettes386 319 000
Total du devis7 307 672 243

Le financement

Ce que l’église a mobilisé et ce qu’elle sollicite

435 325 500 FG mobilisés au 13 septembre 2026

sur 7 307 672 243 FG · 6,0 %

Au 13 septembre 2026, l’Église a mobilisé 435 325 500 FG sur ses propres forces, dont 208 813 000 FG de contributions directes des fidèles en quatorze semaines, et engagé 338 966 600 FG de dépenses. Il reste 6 872 346 743 FG à financer. L’église sollicite le concours de l’État à hauteur de vingt pour cent du coût du projet, des collectivités, des entreprises, de l’EPEG et des églises partenaires, et des personnes de bonne volonté en Guinée et dans la diaspora.

SourceFGPartStatut
Ressources mobilisées au 13 septembre 2026435 325 5006,0 %Acquis
Contributions des fidèles sur 24 mois1 550 000 00021,2 %À mobiliser
Concours de l’État1 461 534 44920,0 %Sollicité
Collectivités territoriales (appuis en nature)150 000 0002,1 %Sollicité
Entreprises et mécénat2 000 000 00027,4 %Sollicité
EPEG et églises partenaires500 000 0006,8 %Sollicité
Personnes de bonne volonté et diaspora1 210 812 29416,6 %À mobiliser
Total7 307 672 243100 %

Documents

Plaquette, dossier et rapports

Les rapports trimestriels d’avancement seront publiés ici, conformément aux engagements de transparence de l’église.

Soutenir la reconstruction du temple

Contribuer aujourd’hui

Le paiement par carte et par mobile money en ligne sera ouvert prochainement. Voici les moyens disponibles dès maintenant.

  1. Orange Money

    +224 620 58 16 94

    Commission Finances du projet. Chaque don est enregistré par la commission Finances contre reçu.

  2. Don en nature

    Ciment, fer à béton, tôles, agglos, carreaux, peinture : livrés sur le chantier contre attestation de réception.
